Hồ Cửa Đạt
Vị trí dự án: Sông Chu - Thường Xuân, Thanh Hoá
Thời gian xây dựng: KSTK: 1999-2004
Khởi công: 02/02/2004
Chủ nhiệm đồ án:Đinh Xuân Tứ,Lê Văn Ngọ,Lê Mạnh Hiệp,Hoàng Minh Dũng,Võ Văn Lung
Các thông số kỹ thuật chủ yếu:- Cấp công trình: I
- Lưu vực (Flv): 5938 km2
- MNDBT: 110 m
- MNC: 73 m
- Wtb: 1450 triệu m3
- Whi: 793,70triệu m3
- Wc : 268,69triệu m3
Quy mô, kết cấu, hạng mục công trình
Nhiệm vụ dự án
+ Giảm lũ lũ với tần suất P=0.6%
+ Tạo nguồn nước tưới ổn định cho 86.862 ha
+ Cấp nước cho sinh hoạt và công nghiệp với lưu lượng Q=7,715 m3/s
+ Phát điện N = 97 MW
+ Bổ sung nước mùa kiệt cho hạ lưu sông Mã để đẩy mặn, cải tạo môi trường sinh thái với lưu lượng Q=30,42m3/s

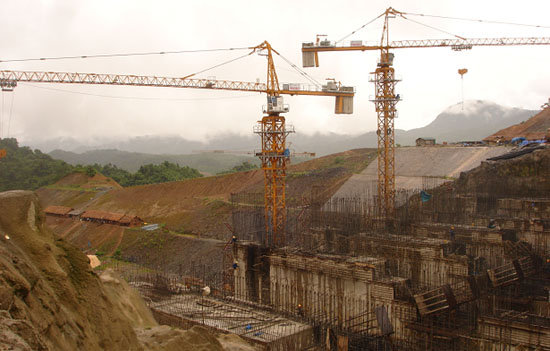

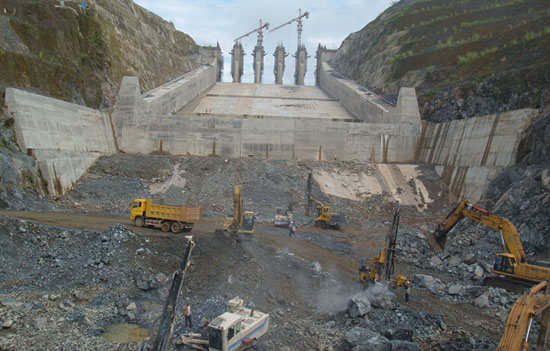

+Đập chính:đập đá đổ bê tông bản mặt dài L=949,92m, cao Hmax=118.50m và 2 đập phụ
+Tràn xả lũ
Tràn mặt | Tuy nen | |
Cao độ ngưỡng (m) | +97 | +30 |
Kích thước (m) | 5 x 11 x 17 | 1F9 |
Qxảmax 0,1% (m3/s) | 8200 | |
Qxảmax 0,01% (m3/s) | 11594 | 1230 |
+Nhà máy thuỷ điện:
-Số tổ máy: 2
- Công suất lắp máy: 97 MW
- Công suất 1 tổ: 48,5 MW
- Hmax: 89,4m
- Hmin: 45,7m
- Htt: 69,3mCác bài viết khác
Hồ Suối Hai(26/07/2012)
Hồ Pa Khoang(26/07/2012)
Hồ Yên Lập(26/07/2012)
Hồ chứa nước Truồi(26/06/2012)
Dự án Hồ chứa nước Tân Mỹ(06/06/2012)
Hồ Chứa Nước Ngàn Trươi(06/06/2012)
Hồ Chứa Nước Easoup Thượng(05/06/2012)
Hồ chứa nước AYUN HẠ(05/06/2012)
Hồ Nam Thạch Hãn(04/06/2012)
Hồ Yên Lập(04/06/2012)
Hồ Pa Khoang(04/06/2012)
Hồ Cà Giây(04/06/2012)
Tin mới
Thông báo về việc miễn nhiệm Người phụ trách quản trị Công ty
30/01/2026Báo cáo tình hình quản trị công ty năm 2025 số 01/2026/BC-HĐQT ngày 21/01/2026 của Tổng công ty tư vấn xây dựng Thuỷ lợi Việt Nam - CTCP
21/01/2026HEJ: Danh sách cổ đông nhà nước, cổ đông lớn
31/12/2025Báo cáo về thay đổi sở hữu của cổ đông lớn, nhà đầu tư: Công ty cổ phần đầu tư phát triển ASIA GLOBAL
30/12/2025Báo cáo về ngày trở thành nhà đầu tư nắm giữ từ 5% trở lên cổ phiếu HEJ
24/12/2025
