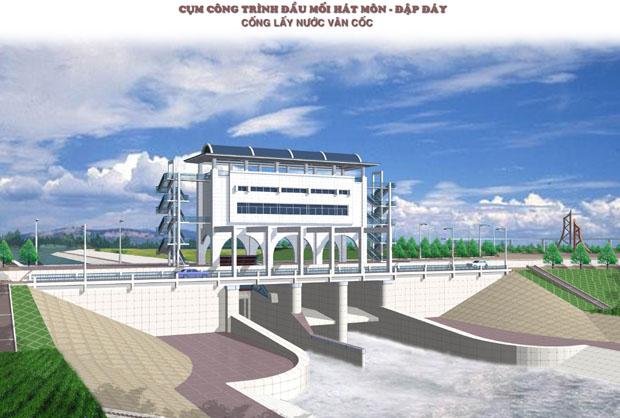

Cống Vân Cốc
Vị trí dự án:
Huyện Phúc Thọ, Hà Nội
Thời gian xây dựng: 2002-2004
Chủ nhiệm đồ án:
Phan Vĩnh Khánh
Nguyễn Mạnh Cường
Nhiệm vụ dự án
- Lấy nước phù sa mùa lũ, cấp nước bổ sung hạ du phục vụ sản xuất và sinh hoạt
- Cải tạo đất canh tác, cảI tạo môi trường sinh thái, cải tạo giao thông thuỷ
- Không làm ảnh hưởng và vẫn đảm bảo nhiệm vụ phân lũ sông Hồng vào sông Đáy
Các thông số kỹ thuật chủ yếu
- Cấp công trình : 1
- Tần suất thiết kế : Bảo đảm tưới p=75%
MN sông Hồng p=75%, tại Vân Cốc +5.35
MN sông Đáy p=75% tại hạ lưu Đập Đáy +4.28
- MN sông Hồng khi phân lũ tại Vân Cốc +15,62 (ứng với MN tại Hà Nội +13,4)
- MN đảm bảo yêu cầu không gây ngập lụt vùng hạ lưu tại Đập Đáy +10.74
- Lưu lượng thiết kế : Qtk=36.24m3/s
Quy mô và kết cấu công trình
Cống hở 2 tầng gồm 3 khoang : 2 cửa lấy nước và 1 khoang thông thuyền và kênh dẫn thượng hạ lưu.
2 khoang lấy nước bố trí phía tả có kết cấu 2 tầng, mỗi tầng bố trí 2 cửa phẳng kt(6x5)m, cửa thông thuyền bố trí phía hữu có 1 cửa cung kt(8x8)m.
Thân cống dài 24m, rộng 25m, chiều dầy bản đáy 2.00m, chiều dầy trụ pin1,8m
Chân khay thượng lưu có cừ dài 12m để chống xói ngầm
Xử lý nền móng thân cống bằng cọc BTCT M300 kt(40x40x1200)cm
Trên cống lầm cầu giao thông tảI trọng tiêu chuẩn H13, chiều rộng mặt cầu 8m, chiều dài cầu 25m
Đỉnh cống có tháp điều khiển
Tổng dự toán: 108.403.000.000 đồng (thời điểm 2004)
Các bài viết khác
Cống Bắc Hưng Hải(04/06/2012)
Cống Sông Nhuệ(04/06/2012)
Thông báo về việc miễn nhiệm Người phụ trách quản trị Công ty
30/01/2026Báo cáo tình hình quản trị công ty năm 2025 số 01/2026/BC-HĐQT ngày 21/01/2026 của Tổng công ty tư vấn xây dựng Thuỷ lợi Việt Nam - CTCP
21/01/2026HEJ: Danh sách cổ đông nhà nước, cổ đông lớn
31/12/2025Báo cáo về thay đổi sở hữu của cổ đông lớn, nhà đầu tư: Công ty cổ phần đầu tư phát triển ASIA GLOBAL
30/12/2025Báo cáo về ngày trở thành nhà đầu tư nắm giữ từ 5% trở lên cổ phiếu HEJ
24/12/2025
